Отсутствует пешеходная дорожка (ул. 19 Партсъезда, 30, КЖД). #389 перенесено со старой карты проблем.
#22035
Категория : Нарушение благоустройства
Адрес: улица XIX Партсъезда, 30
Дата: 11 января 2016

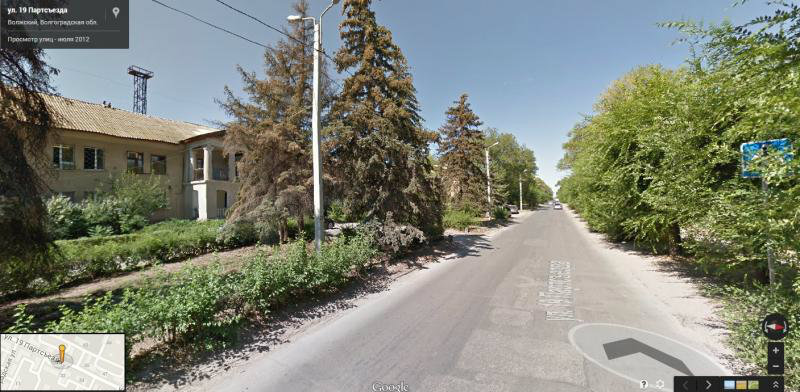

Отсутствует пешеходная дорожка у пешеходного перехода через дорогу по улице 19 партсъезда от дома №41 к зданию КЖД. Для безопасности пешеходов необходимо обустройство пешеходной дорожки, либо демонтаж пешеходного перехода (знаков и разметки).
Комитет благоустройства и дорожного хозяйства
41-60-45
Прошло модерацию
12 января 2016
В работе
12 января 2016
Получен ответ
09 октября 2019

Заявление открыто: 12 января 2016 г.

В работу

Промежуточный ответ: 22 января 2016 г.

Комитет благоустройства и дорожного хозяйства, рассмотрев Ваше обращение, сообщает: Обустройство пешеходной дорожки к пешеходному переходу запланирован на сентябрь 2016 года и будет выполнен при условии достаточного финансирования. Выполнить обустройство пешеходной дорожки в более ранний период не представляется возможным в связи с большим объемом работ.

Промежуточный ответ: 26 октября 2016 г.

В связи с отсутствием дополнительных ассигнований выполнить указанный комплекс мероприятий в текущем году не представляется возможным. Данный вопрос оставлен на контроле и будет рассмотрен при формировании плана работ на 2017 год.

Промежуточный ответ: 26 января 2017 г.

Работы запланировано выполнить в срок до 12.10.2017

Промежуточный ответ: 20 октября 2017 г.

Ремонт асфальтобетонного покрытия носит сезонный характер, в связи с этим и большим объемом работ по ремонту внутриквартальных дорог и тротуаров обустройство пешеходного перехода а районе (ул. 19 Партсъезда,30) будет рассмотрено дополнительно при формировании плана работ на 2018 год при условии достаточного финансирования.

Промежуточный ответ: 5 февраля 2018 г.

В настоящее время уже сформирован перечень объектов для ремонта тротуаров и пешеходных дорожек в 2018 году в рамках предусмотренного финансирования. Обустройство пешеходного перехода будет рассмотрено при формировании плана работ на 2019 год. Ориентировочный срок выполнения 30.11.2019.

Промежуточный ответ: 8 октября 2019 г.

Выполнены работы по обустройству пешеходного перехода (подходами).

Ответ: 09 10 2019 Комитет благоустройства и дорожного хозяйства

Заявка закрыта
